Công tác xây tường là công tác hoàn thiện ảnh hưởng trực tiếp đến thẩm mỹ công trình chính vì vậy quá trình này cần thực hiện theo đúng tiêu chuẩn thi công và nghiệm thu hiện hành.
Tổ chức làm việc
Để đảm bảo chất lượng vật liệu như xi măng, cát, đá, gạch khi đưa đến công trình được kiểm tra nghiệm thu ngay xem có yêu cầu đã đề ra hay chưa (xi măng, gạch, đúng loại đúng mác…), nếu chưa thì phải thay đổi ngay. Và sau khi khối xây đã hoàn chỉnh cũng phải kiểm tra nghiệm thu lần nữa cho đến khi công trình hoàn tất. Công việc này do chỉ huy trưởng phối hợp với những kỹ sư khác trên công trường đảm trách. Hỗn hợp vữa phải được pha trộn đúng tiêu chuẩn được kiểm tra chất bằng cách lấy mẩu thí nghiệm ngay tại công trường sau khi đã pha trộn xong về độ dẻo, độ sụt, độ đồng đều của vữa xây
Các tổ đội thực hiện công tác xây có thể là của công ty hoặc ở ngoài có tính chuyên nghiệp được tổ chức làm việc xây chuyền. Mổi tổ xây đứng đầu là một trưởng nhóm, điều hành các thành viên khác trong tổ xây, chịu trách nhiệm về khu vực mình xây. Tổ trưởng xây phải xác định sơ bộ số lượng công nhân mình có sẵn để tìm ra biện

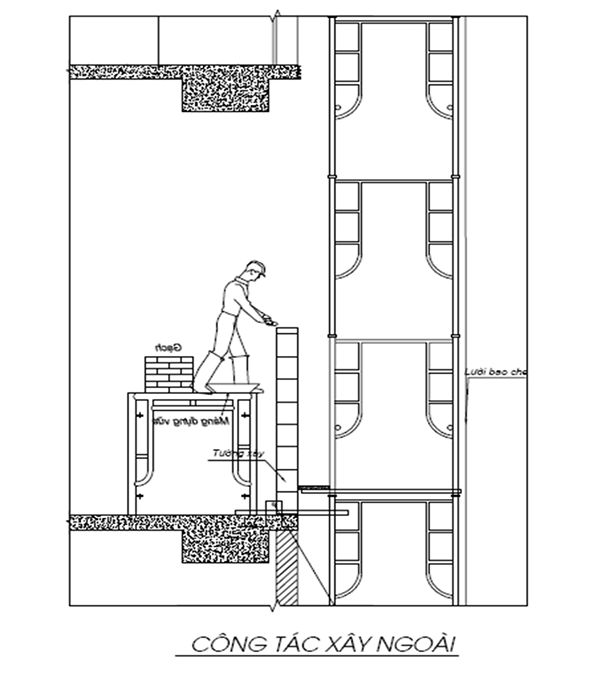

Người thợ tuyệt đối phải chấp hành các biện pháp an toàn lao động khi xây, nhất là khi đứng trên giàn dáo, làm việc trên cao phải có hành lang bảo vệ, đối với các tường ngoài thì phải có lưới bao che đề phòng vật rơi xuống dưới.
ổ chức mặt bằng thi công phải tiện lợi phù hợp gồm 03 khu: khu vực thao tác xây, khu vực chứa vật liệu và khu vực chuyển tiếp vật liệu. Ba khu vực này không tách rời với nhau được. Đặc biệt là khi làm việc trên giàn dáo thì giàn dáo phải vững, sàn công tác phải chắc chắn để chứa vật liệu và thao tác xây.
Quá trình nghiệm thu công tác xây tường tuân thủ theo quy trình và tiêu chuẩn TCVN 4085-2011
- Hướng dẫn trình tựthi công công tác xây tường gạch đạt yêu cầu chất lượng theo quy định.
Tường xây sẽ được áp dụng theo tiêu chuẩn:
Gạch Tuynel
Kích thước:
Gạch đặc : 200x95x55 mm,
Gạch 2 lỗ: 200x95x55 mm
Cường độ chịu nén đạt 7.50 N/mm2 (mác 75).
Vữa xây
Cường độ chịu nén7.50 N/mm2 (mác75).
Độ sụt 9mm đến 13mm.
Loại xi măng PC30 Hoàng Long hoặc tương đương.
Cát mịn sông Hồng hoặc tương đương, hạt mịn đồng nhất, cát phải sạch, không được lẫn các tạp chất.
Lanh tô, giằng trụ bê tông cốt thép
Sử dụng bên tông cường độ chịu nén mác 25N/mm2.(Mác 250)
Chi tiết lanhto tường 220
Chi tiết lanhto tường 220
Thép liên kết tường xây và cột, trụ bê tông

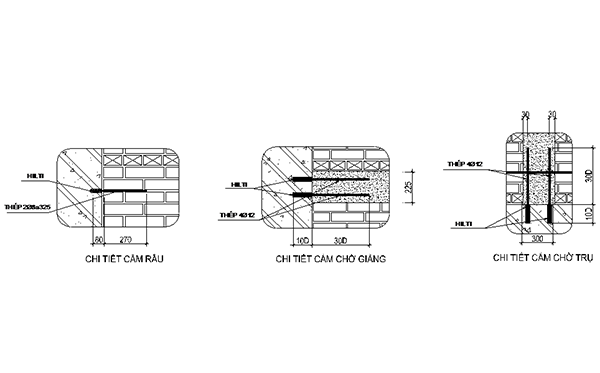

Sử dụng thép D8 có fy=235N/mm2 dài 350mm, cắm sâu vào bê tông 80mm, liên kết bằng hóa chất Hilti hoặc tương đương.
Khoảng cách 2 hàng thép râu liên tiếp là 325mm(~ 6 hàng gạch)
Vận chuyển vật liệu bằng Baret
Vật liệu được tập kết tại bãi theo vị trí đã được quy định.
Xi măng phải được lưu trữ ở nơi khô ráo
Xi măng được chất thành đống cao không quá 8 hàng, được kê ngăn cách với nền bằng tấm ván hoặc nilong.
Gạch xếp thành đống nơi khô ráo, xếp cao không quá 1,5m.
Vật liệu đưa về công trường phải có giấy chứng nhận chất lượng và phải được thí nghiệm đảm bảo chất lượng yêu cầu, được nghiệm thu bởi tư vấn giám sát mới được đưa vào thi công.
Vệ sinh, làm sạch vị trí xây.
Bố trí vị trí trộn vữa, máy trộn, máng đựng, hộc đong vật liệu, đường cấp nước…
Dán bảng cấp phối vữa mác 75 đã được phê duyệt tại vị trí trộn vữa xây.
Chuẩn bị chỗ để vật liệu: gạch, xi măng, cát mịn…
Bật mực đánh dấu vị trí xây theo bản vẽ đã được phê duyệt.
Khoan cắm hóa chất râu thép, trụ tường, giằng tường để tăng liên kết giữa tường xây và bê tông.
Lắp dựng dàn giáo thi công đảm bảo an toàn nếu xây trên cao.
Vệ sinh bề mặt sạch vị trí xây.
Tưới nước xi măng lên bề mặt bê tông để tăng liên kết với tường xây.
Trải đều vữa trong phạm vi đường mực xây. Xây hết một hàng gạch đầu tiên sẽ tiến hành lấy dây lèo đứng đảm bảo độ thẳng đứng cho tường trong quá trình xây.
Tiến hành kiểm tra vị trí tường xây, khoảng cách thông thủy giữa hai bức tường.
Trải vữa liên tục, xây các hàng tiếp theo.
Với mỗi bức tường ta chia thành các đợt xây cao 1.2m-1.5m, giữa hai đợt xây cách nhau 2h đến 4h. Người công nhân đứng trên tầng giáo thứ 2 phải đeo và mắc dây an toàn.
Phải miết kín mạch, vệ sinh mạch sạch sẽ sau mỗi hàng xây.
Trong quá trình xây phải chú ý vị trí xây gạch đặc hoặc gạch lỗ theo bản vẽ đã được phê duyệt. Phải chú ý để chờ các vị trí chờ lắp đặt hệ thống điện nước, thông gió….
Đối với vị trí xây bị nhỡ kích thước gạch sẽ được cắt gạch cho phù hợp kích thước xây.
Xây từ dưới lên trên, xây tường chính trước, tường phụ xây sau, xây tường xung quanh trước, xây tường trong sau.
Trong quá trình xây phải căng dây lèo đứng, ngang, phải thường xuyên dọi để kiểm tra độ thẳng đứng và phẳng của bức tường xây,5 hàng gạch một lần kiểm tra.
Chỗ nối tiếp và chỗ giao nhau của khối xây tường phải xây đồng thời, khi ngừng xây phải để mỏ giật, không cho phép để mỏ nanh.
Chiều dày trung bình mạch vữa ngang là 10mm, mạch vữa không nhỏ hơn 8mm và không dày hơn 15mm.Chiều dày trung bình mạch vữa thẳng đứng là 10mm, chiều dày mạch vữa đứng không nhỏ hơn 8mm và không dày hơn 15mm . Các mạch vữa đứng phải sole ít nhất 50mm.
Xây tường 220 theo quy cách hàng chân quay ngang xây gạch đặc, cứ 5 hàng gạch dọc có một hàng gạch đặc quay ngang.
Hàng gạch trên cùng tiếp giáp với sàn(dầm) phải xây nghiêng 30 đến 60 độ.
Tường vị trí khu vực vệ sinh phải xây bằng gạch đặc.
Hàng gạch trên cùng bậu cửa sổ là hàng gạch đặc quay ngang.
Nếu xây tiếp trên tường xây cũ thì phải vệ sinh tưới nước trước khi xây tiếp.
Khi dừng thi công do mưa, bão phải có che chắn khối xây cho khỏi bị ướt.
Hàng gạch khuôn cửa phải là gạch đặc.
Vệ sinh
Trong quá trình xây phải vệ sinh mạch vữa sạch sẽ, vét gọn vữa rơi vãi trong quá trình thi công.
Sau mỗi buổi thi công phải vệ sinh khu vực thi công, quét dọn vữa vương vãi trong quá trình vận chuyển, dọn vệ sinh máy trộn.
Bảo dưỡng khối xây
Phòng mưa: Dùng bạt, nilong, ván…che mưa to rơi trực tiếp lên khối xây cho đến khi khối xây đạt cường độ, tránh bị rửa trôi.
Không để khối xây chịu tác động của ngoại lực cho đến khi đạt cường độ theo thiết kế.Trong mùa mưa bão phải có biện pháp chống đỡ tạm thời cho khối xây mới xây.
Công nhân tham gia công tác xây phải được trang bị đầy đủ thiết bị bảo hộ lao động : mũ, giầy, găng tay, dây an toàn….
Công nhân phải được học an toàn lao động và ký cam kết an toàn lao động.
Treo các biển báo nguy hiểm, biển báo chỉ dẫn tại các vị trí thích hợp trên công trường.
Che chắn các lỗ mở sàn, cửa thang máy…
Cán bộ kỹ thuật, ban an toàn thường xuyên kiểm tra nhắc nhở công tác an toàn.
Công nhân xây cao trên hai hàng giáo hoặc xây phía ngoài phải đeo và mắc dây an toàn.
Bố trí đầy đủ ánh sáng phục vụ công tác thi công và đi lại trên công trường.
